程山v5预算专家 #咨询求助#这份预算单从项目上看没有明显的漏项,但问题却出在了工艺说明上,不注意看说明的文字,后期就会有增项的产生。
1、最常见的问题,材料标注不详细。腻子粉、木龙骨、石膏线,这些通通都没有标注具体的品牌型号。而多乐士、嘉宝莉看起来是标注了,但没有标注系列,每个品牌旗下系列多种,预算中到底是哪种?没有写,一般这种情况就比较容易出现指定最差款,一旦客户要用非指定款,那就各种增项,后期互相扯皮很是麻烦。2、从第1个项目来看,是顶面白色涂料铲除,而后面的备注却是腻子粉,这种情况就比较模糊了,是指铲除的人工费还是说包含了胶水、腻子的费用呢?这里就需要标注清楚,明确收费的项目,避免后期增项的问题。3、一直在强调的就是防火涂料,预算中标注了烘干木龙骨,却没有写防火涂料,所以看到这种情况一定要明确表示刷防火涂料,或者更换轻钢龙骨。4、样式待选,意思就是价格待定,那这种情况如何避免呢?就是签订合同前,把石膏线的品牌、型号、样式选定。

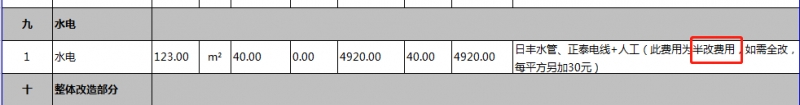

水电部分一直都是增项的地方,这个都是比较公认的。像预算中这样按平方计算,常规来说后期是不再有增项了。但是,有个地方需要明确,半改费用具体包含多少工程量?如何来界定这个数值?太模糊了,如果不写清楚,那就是由装修公司说了算,怎么改、改多少就由他们来定,而如果业主后期想加些开关插座之类的,或者就是一个增项在等待了。如果房子距离上次装修时间较久,还是建议全部更换,水管、电线、pvc穿线管等等全部换新,毕竟水电是隐蔽工程,尤其电的使用安全,所以不建议局部改造,而且水电的材料一定要用国内知名品牌,保质保量,这个钱千万不要省。
这个条款就太明显了,设计图纸所示图纸以本报价单所列项目为准,言外之意就是,图纸跟着预算走,图纸上有的,预算中漏了也是正常的,后期再补,这不就是给自己偷项漏项找了一个很好的借口嘛。众所周知,预算都是跟着图纸走的,图纸如何设计,预算就如何计算,这里却是反过来的,所以这些字不注意看,一旦签字就代表认可了条款,心机吧!
浪毛线joev1
2019-10-11
1楼
预算很重要
不忘初心v1
2019-10-11
2楼
学习啦,这个真的是没注意就被坑了。
联享舒适家v1
2019-10-13
3楼
如果对方就是没那么多预算,装修公司非要添加该怎么算? 说白了,就是没钱,怎么办?
思凡v1
2019-10-14
4楼
没钱怎么办
程山预算专家v5
2019-10-14
5楼
如果是前期设计阶段,就可以和设计师沟通,尽量设计不要过于复杂,材料选用性价比高的产品即可,尽量控制在预算内。 如果是后期施工阶段,装修公司增项一定是在施工前告知业主并由业主签字确认。如果是先增项施工,后告知业主,业主可有权不付增项款。
程山预算专家v5
2019-10-14
6楼
那就控制预算,简装即可,用性价比高的材料,只要保证正品、室内环境不超标就可以了哈
阿狸v1
2019-10-21
7楼
装修公司设计师故意漏算墙面找平这一项,说可以不走增项,找工人直接做能便宜点,合适吗?后期会出现什么问题吗?
程山预算专家v5
2019-10-21
8楼
从价格上来说可能会优惠些,但有个关键因素就是后期质保,因为从公司角度来说,合同签订并没有墙面找平的项目,后期不出问题没什么关系,一旦出了问题的话,装修公司是不承担责任的
阿狸v1
2019-10-21
9楼
非常感谢!那我现在该怎么办?是让装修公司重新做一份预算报价把这部分内容算进去,还是走增项,因为后期有一些预算考虑不到的项目也需要增项的。
程山预算专家v5
2019-10-22
10楼
让装修公司出具一份增项单,您核实一下工程量,单价要和原预算一致,没问题后签字确认就行了,一式两份的。
