装修中最为关键的一个施工节点就是水电施工,也叫隐蔽工程,由于完工后都会隐蔽在墙体内,一旦出现定位不合理或者施工质量不到位,后期要想整改的话,会比较困难,而且损失也大,所以在这节点,业主一定要从交底开始,认真把控每个细节,把风险降低到最低;但是很多小白对此了解不多,不知该如何掌控,今天就把水电这一施工项目进行拆分,让大家能更好的熟悉和运用,在施工监管中能更好的进行监管。
◆在水电进场前,要对房屋原有水电进行检查,然后,水电进场施工。
水电施工,主要分为:水电技术交底,开关插座放线确认,开槽打孔,固定暗盒电箱,水管线管的铺设,电箱安装,水电隐蔽工程验收等十个部分。
◆在水电进场前,首先是水电交底,设计师,项目经理、水电班组长以及配套的施工方共同到现场根据施工图纸进行现场交底。
◆水电施工的配套项目主要有,厨房的橱柜图纸,洁具的型号,弱电智能化,以及水处理设备等等。

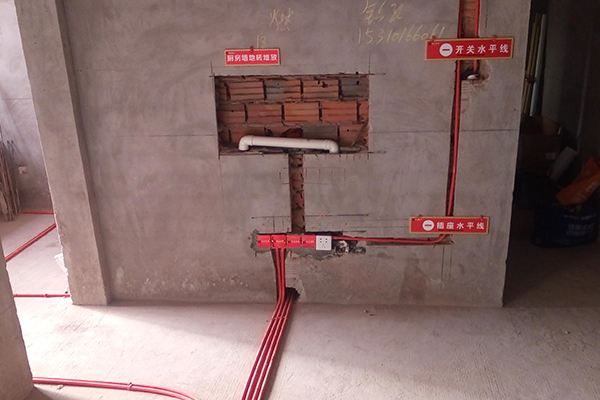

水电进场第一步:红外线测量水平
◆根据开关插座的高度,弹两道标准水平线
◆水平线的高度按照完成后的弹线 :
开关的高度距地面130cm,
插座的高度距地面30cm。
→保证所有开关和插座在一个水平面
◆单位区间内,高度差不得超过3mm,整间房屋的水平线误差不得大于5mm(特殊位置的需要 根据要求施工 )
◆所有开关插座的位置在现场标注清楚,并与业主到现场,根据生活习惯进行开关插座的确认
◆水平基准线,在一米的高度,全屋设置一个水平基准线,便于后期施工中涉及到需要考虑水平项目参考
水电施工第二步:定位划线——开槽打孔
◆定位划线
单管开槽宽度3cm
双管开槽6cm
◆保证线管和线槽之间,填充水泥的空间距离,达到1.5cm,确保墙面粉刷后不会开裂。
◆开槽打孔
φ16管开槽深度不少于3.1cm
φ20管开槽深度不少于3.5cm
保证水泥砂浆厚度不低于1.5cm。
◆注:
①墙面不允许开横槽
②水电打孔严禁破坏房屋的主钢筋
③露台地面严禁打孔
④拐角处,斜角开槽,确保电线能够抽动自如。
水电施工第三步:暗盒、电箱的预埋
◆暗盒外观不许破损变形,边缘不可有污渍,所有暗盒接口必须安装锁母。禁止使用房屋的旧暗盒。
◆暗盒与暗盒中间,预留缝隙,中到中2.7㎝(中到中指:暗盒与暗盒相邻两侧螺杆眼中心距)。以保证开关面板装上以后中间没有缝隙。
◆强电与弱电地面布管平行距离30cm,暗盒与暗盒平行距离15cm。弱电箱预埋高度距地面35cm。
水电施工第四步:布管、排线✰先排管后穿线,保证每一根电线都可以抽得动。——非常重要
◆所有的普查线管,沿墙体四周重新布排,并保证管内电线,全部能够抽动,所有线径的配比根据实际需要配线。所有管内用线进行分色,严禁管内使用同一种颜色的电线。
◆所有地面线管的布排全部使用直径20的pvc管,浴霸预留管必须用φ20pvc管,地面排管 4平方线布φ20管, 6平方线布φ25的pvc管,10平方线布φ32pvc管。
◆所有线管布线,管内电源线,总面积不得超过,管内径截面积的40%,保证电线使用过程中的散热空间。管内所有电线不得有接头,和扭接现象。
◆所有插座、开关线头,预留在暗盒内长度必须大于15cm,有护墙板以及大理石的地方,预留20厘米以上。
◆所有房间开关、插座安装到位,裸露线头必须用压线帽以及接线端子接牢,把电线理顺推到暗盒里,所有线头不得裸露在墙面,以防触电。
◆强弱电交叉的位置,弱电线管必须用锡纸包管,以防相互干扰。
水电施工第五步:固定与保护
◆线管的固定:先用管卡进行固定,然后用木方进行保护,确保线管在施工过程中不被压坏。
◆电线的保护:灯头线必须预留50厘米并卷成弹簧状,零火线必须使用压线帽。
水电施工第六步:水管排布
◆所有水管全部先弹线后安装,用吊筋进行固定,每个吊筋里面加一层橡皮圈,吊筋之间60cm,确保后期使用时,水管受力均匀,无异响。
◆所有水管全部从顶部排布,横平竖直,用吊筋固定,热水管及循环水管,用黑色的保温棉,进行保温处理。
水电施工第七步:挡水条
◆淋浴房挡水条和卫生间门槛石必须先铺贴后,再做卫生间的防水处理,避免后贴挡水条和门槛石破坏防水,出现渗水现象。
水电施工第八步:排水问题
◆排水:
台盆排水用φ50pvc管;
洗衣机排水用φ50pvc,用管靠右墙边布排;
水槽排水用φ50pvc管;
马桶边地漏移位用φ50pvc管(用40管变50管变出);
两个下水点共用一根下水管之间用斜三通连接!
水电施工第九步:卫生间防水防水看似不起眼,但关系整个工程质量。一般分为明防水和暗防水两种。
◆明防水就是在瓦工贴砖前刷的一层防水浆料,一般装修公司都做的很好,但n年后,防水浆料到了一定年限,问题就会暴露出来。以前明明不漏,现在却渗漏,为什么?因为,防水浆料只能保这么长时间,随着时间的推移,防水性能下降,当初施工薄弱的地方就会暴露出来,就像墙上的涂料到了一定的年限就会起皮一样。
◆所以,暗防水,也就是影子防水尤为重要。装修过程中,如果把暗防水做好了,明防水浆料功能下降时,它就会发挥大的作用。
◆什么是暗防水?就是在水电施工后,做第一道地面防水之前所做的物理程序,也就是水往低处流,先引后堵:
1.水电后,将所有地面排水管口和地面开槽处,用堵漏王堵死。(跃层、别墅要进行吊摸再进行堵漏)
2.卫生间地面有计划找平,从卫生间门槛处开始,向马桶地漏处做水泥坡度,把水引入地漏
3.根据不同淋浴房款式在地面划线做混泥土止水带(一般做到宽8公分,高6公分)
4.在卫生间门槛处用水泥做防水坎(宽度和卫生间墙体一样,高度6公分。)
最后关于水电施工的知识点,分享一组施工数据:
◆冷热水管排放标准:左热右冷,混合龙头预埋冷热水中心间距15cm,高度距地面1.1m,成品龙头高度距地面90公分(具体还要根据成品龙头实物尺寸型号为准);
◆水槽冷热水口高度距地面60cm;
◆洗衣池水头的高度距地面45cm;
◆电热水器高度距顶向下70cm;
◆插座放在电热水器右侧、高度距顶向下60cm(具体参考热水器的具体型号);
◆燃气热水器水口的高度距地面1.35m-1.4m;
◆冷水,热水,煤气管以业主提供热水器的实物尺寸型号为准,电热水器冷热水口的中心距离,以电热水器冷热水出水口中心距离为准;
◆台盆、水槽的冷热水口中心间距15cm;
◆马桶的上水管接口一般在马桶的左边,高度距地面20cm;
◆洗衣机的水龙头高度距地1.2m。
