打孔、裁切、碰角、勾缝……
作为一门手艺活
贴瓷砖好坏最考验贴砖师傅的专业水准
今天讲在瓷砖铺贴中
作为外行的我们怎么进行验收了
防止工人偷工减料呢?

01、打孔不准,影响美观度

安装淋浴花洒、水龙头、插座等,需要在瓷砖上面打孔,好的贴砖师傅都会精准算好尺寸,甚至画好位置再打孔。如果打偏了或者孔口打得太大,都会影响美观。

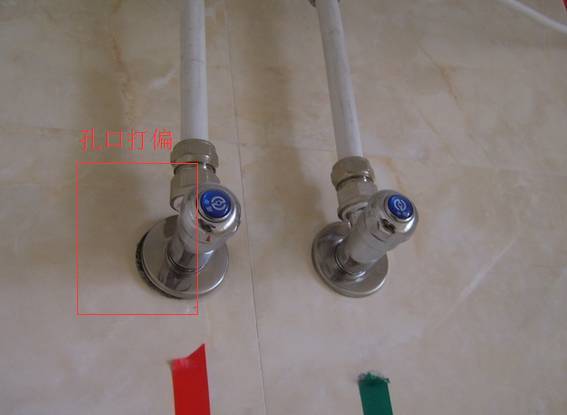

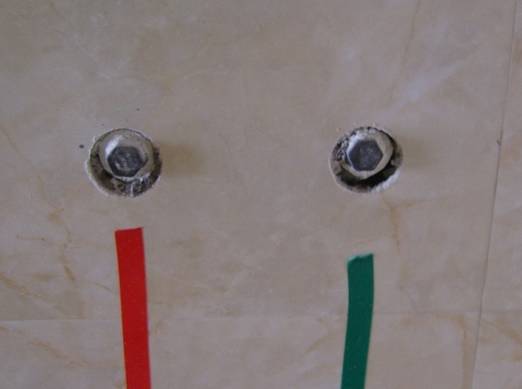

▲热水口打的孔偏了,挡板挡不全

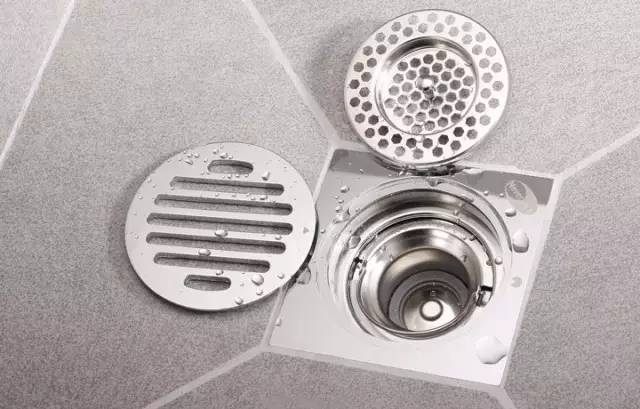

02、地漏处瓷砖要注意倾斜度
洗手间安装地漏时,要保持周边的瓷砖有一定坡度,否则水无法顺利流向地漏,容易造成积水。
一般而言,地漏处瓷砖都会采取梯型切割的处理方式:将瓷砖按对角线切割成四块,铺贴时按一定倾斜度形成凹槽,地漏嵌于中心。
03、检查阴阳角垂直度
阴阳角垂直度偏差太大,以后摆放家具、安装橱柜时就会出现缝隙。所以瓷砖铺贴完后,都要检查阴阳角垂直度是否仍符合标准。
检测阴阳角一般用角尺,如果没有专业工具,也可以就地取材用瓷砖来检测。

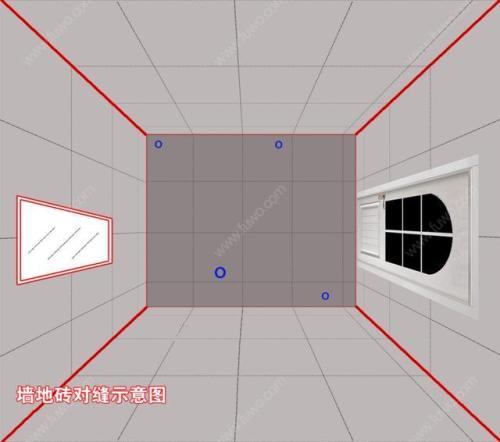

04、转角尽量对齐
墙壁拐角处,有格子、条纹等图案的砖,一定要让工人对齐,否则看起来很明显。

05、踢脚线不要用瓷砖切割
如果不是嵌入墙体的踢脚线,最好不要为了节约成本直接用大片瓷砖切割成条状作为踢脚线。平直度是一个问题,外露的裁切面不够美观也是一个问题。就算用白漆刷切面,效果也是不理想。
06、忽视勾缝
不要为了省钱瓷砖勾缝用了白水泥,否则砖缝很容易变黑。美缝剂的使用前后对比:
07、外漏管道避免沾残渣
在铺贴瓷砖前提醒瓦工将所有将来裸露出来的管道用报纸等物包裹好,否则将来很难清理上面的水泥残渣。
08、阳角处露出砖坯面

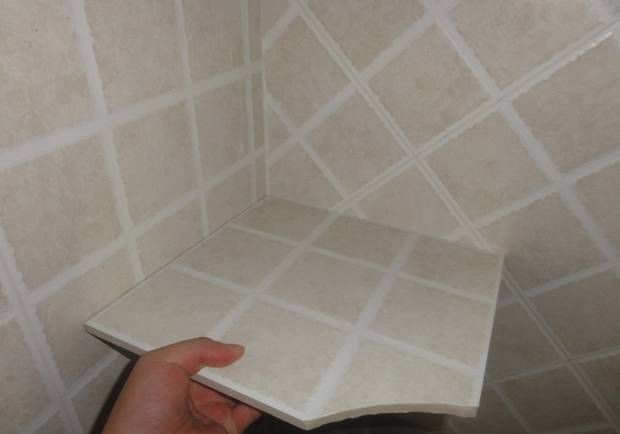

一般经验多、手艺好的师傅都在在阳角处采用碰角处理,让对接处看起来更美观。但如果碰到责任感不强的泥瓦工,可能会为了省事直接用砖抵砖的处理。这种处理会导致砖坯直接外露,并不好看。
09、碰角,不是真的要碰45°角

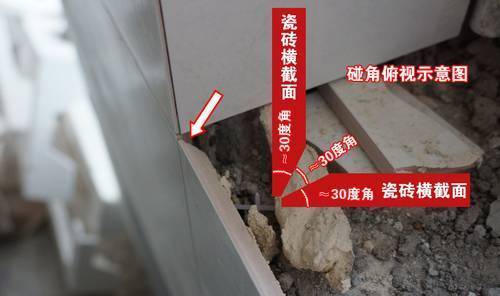

阳角碰角,但并不是真的要45°角。正确的碰角施工不能真的把瓷砖边缘切成45°,而是30°左右。这样两片瓷砖之间才能留有空隙,用以填补砂浆或粘结剂。
10、切角时注意

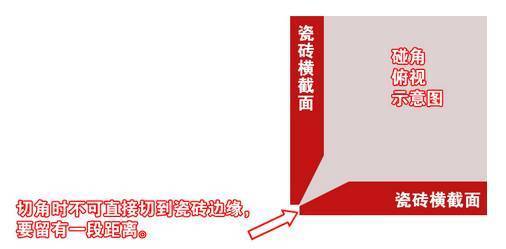

阳角碰角时,不能直接裁切到瓷砖的边缘,否则会形成锋利的边缘,造成隐患。留有一段距离,边缘有一定厚度,最好是2mm,才能保证瓷砖边缘的硬度,避免被磕碰掉瓷。
11、想好地砖开铺位置
瓷砖铺贴开始的位置和排列方法也有讲究,从哪些地方开始用整砖铺,赶到哪些地方用半砖,都是需要考虑的事情。不同的铺法造成的瓷砖损耗程度不一样。最好自己可以提前计算,不要一味工人的“通常铺法”。
12、窗台石最好也用瓷砖
一般人喜欢在窗沿处装上大理石,但是如果清洗、保养不当,很容易出现污垢甚至磨损,而瓷砖能够重现大理石纹理,后期保养也相对简单。

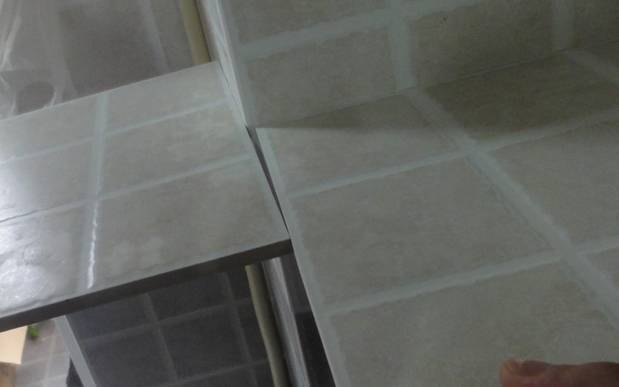

13、铺贴后要检查空鼓
瓷砖空鼓隐患多多,逐渐扩大的空鼓会导致瓷砖翘起或脱落,还会导致以后墙体钻孔困难,并易击碎瓷砖 (比如在安热水器、镜子、挂件、橱柜、浴室柜的时候)。

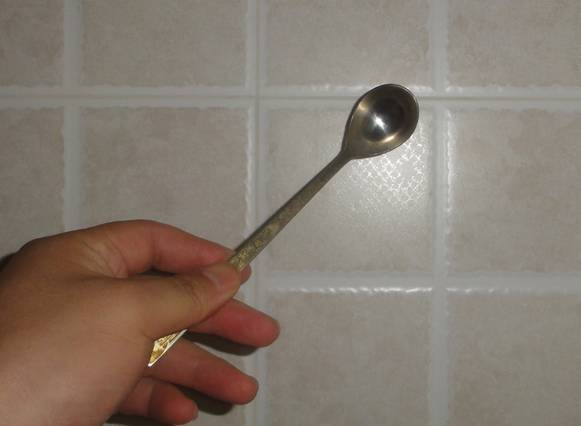

检查空鼓,不一定要用专业的空鼓检测锤,吃饭的金属小勺就可以代替。敲击墙地面,如果声音比较沉闷,说明瓷砖贴得牢;反之,发出“咚咚”的清脆声响,说明瓷砖没有铺贴牢固,存在空鼓。
14、铺砖前一天要先浇湿地面
在要开始铺砖的头一天晚上,先把地面浇湿,让地面充分吸足水份。第二天铺砖之前,再把地面弄湿一些,最后再洒水泥铺砖,这样会增强粘合力。

15、卫生间门槛石要磨边
由于卫生间的过门石要求有一定的挡水作用,因此一般会高于地面一些,建议高于卫生间地面5mm以上。外部可以与客厅的地面持平,如果不一样高,注意单边或双边倒角并磨边,效果更美观。

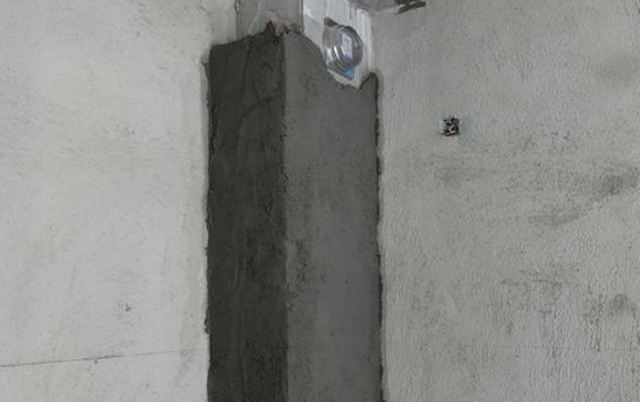

16、烟道贴砖要注意抹灰
烟道贴砖隐患较多,烟道上瓷砖脱落是普遍现象。可以让工人在原预制板上抹灰两公分,大多脱落是因为抹灰太薄种下的隐患。

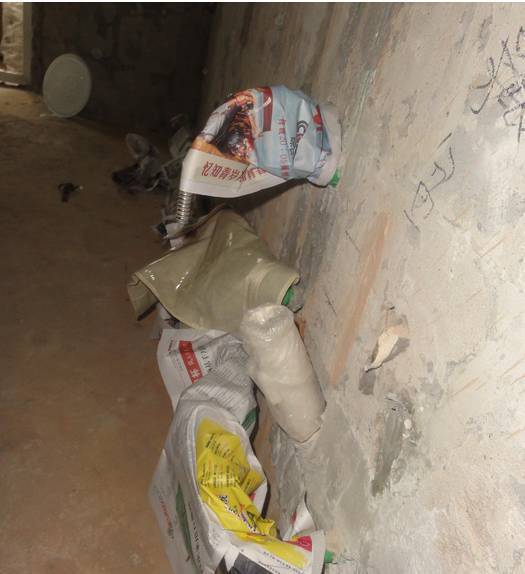

17、下水管口做好封闭
卫生间的浴室柜下水管口,用一些下脚料板盖上,或者用塑料袋进行封口。避免装修时有污物进入造成堵塞。
18、砖尺寸要算好

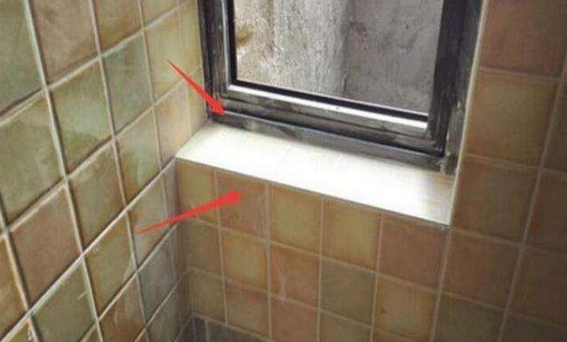

窗台处、阳角处,一定要让工人仔细良好尺寸再切砖,否则容易跟窗户闪着一条宽缝。
19、墙上出水口打孔
墙上出水口一定要让工人切口切小点,而且该是圆形的就切圆形,不要切了方孔后才嫌难看。开关盒一定要切得横平竖齐,贴砖后渗到开关盒里得泥浆一定要及时清理,否则后期干透了很难弄掉。
20、墙砖和天花板接缝
墙砖和天花板的接缝处一定要让工人用水泥填平,否则后期再让刷漆工用腻子填平会出现开裂现象。
21、支骨提高地砖平整度
如果铺贴地砖时平整度有细微偏差,可以买来支骨顶着瓷砖着四个角,这样就瓷砖就会平整了。
22、看不见的地方也要贴砖
看不见的地方,如排污粗管后面一定要贴砖,如果工人以管子太靠墙伸不进手去为由不干,一定不能心软答应他们。
23砌墙要做好图纸
有时候出于家庭需求,业主想把一个房子分隔成两个空间,同时墙上还需要有窗、门等要素。有经验的装修师傅会在墙上按1:1画了图形经行研究,用大芯板裁出门框、窗框等模板。
【贴砖须知小细节】
● 顺序:先贴墙砖,后贴地砖。
● 时间:一个好的瓦工一天也就是贴5-6平方,不然很难保证质量。尤其是窗台一类需要细小对角的地方,很费时间。
● 铺贴彩色釉面砖类施工步骤:
处理基层➝弹线➝瓷砖浸水湿润➝摊铺水泥砂浆➝安装标准块➝铺贴地面砖➝勾缝➝清洁➝养护
● 铺贴陶瓷锦砖(马赛克)类施工步骤:
处理基层➝弹线、标筋➝摊铺水泥砂浆➝铺贴➝拍实➝洒水、揭纸➝拨缝、灌缝➝清洁➝养护
● 铺贴陶瓷地砖的施工要点:
①混凝土地面应将基层凿毛,凿毛深度5~10毫米,凿毛痕的间距为30毫米左右。之后,清净浮灰,砂浆、油渍,产散水刷少将地面。
②铺贴前应弹好线,在地面弹出与门道口成直角的基准线,弹线应从门口开始,以保证进口处为整砖,非整砖置于阴角或家具下面,弹线应弹出纵横定位控制线。
③铺贴陶瓷地面砖前,应先将陶瓷地面砖浸泡阴干。
④铺贴时,水泥砂浆应饱满地抹在陶瓷地面砖背面,铺贴后用橡皮棰敲实。同时,用水平尺检查校正,擦净表面水泥砂浆。
⑤铺贴完2~3小时后,用白水泥擦缝,用水泥、砂子=1:1(体积比)的水泥砂浆,缝要填充密实,平整光滑。再用棉丝将表面擦净,这样才可以做到干净和防水的目的。
● 完工验收标准:
①墙砖粘贴时,平整度用2m靠尺检查,平整度≤2㎜,相邻间缝隙宽度≤2㎜,平直度≤3㎜,接缝高低差≤1㎜。
②墙砖粘贴时必须牢固,无歪斜。
③空鼓控制在总数的5%,单片空鼓面积不超过10%。
④墙砖粘贴阴阳角必须用角尺检查成90度,砖粘贴阳角必须45°碰角,碰角严密,缝隙贯通。
⑤墙砖切开关插座位置时,位置必须准确,保证开关面板装好后缝隙严缝。
⑥墙砖的管道出口位掏孔处理,掏孔应严密。
⑦墙砖镶贴时,与门洞的交口应平整,缝隙顺直均匀。
